无尘车间实验室装修要求
来源:实验室设计规划_实验室装修净化_实验室建设_实验室搬迁改造_实验室EPC工程-郑州优耐美实业有限公司 时间:2025-08-27

无尘车间的建设方案需要综合考虑洁净度要求、行业规范、功能需求及施工流程。在启动无尘车间建设项目之前,需全面且深入地开展需求分析工作,这是确保后续建设工作精准契合实际应用场景的关键前提。

一、前期准备阶段

1.确定设计方案

根据使用需求和行业标准(如ISO14644标准)设计功能布局、洁净度等级、通风系统及过滤设备配置。

功能分区设计:人物流分离,设置更衣区、风淋室、洁净区、物流传递窗等。

2.材料选型

地面:环氧自流平地坪(抗静电型),厚度≥2mm,耐磨、易清洁。

墙体:岩棉彩钢板(A级防火),接缝用硅胶密封,表面防静电处理。

顶板:防静电PVC覆膜彩钢板或金属暗骨天花。

门窗:密闭性良好的双层玻璃窗,带观察窗的防尘门。

3.施工准备

清理施工区域,测量尺寸,准备工具和设备。

二、施工阶段

1.基础施工

地面处理:清理地面并涂刷环氧地坪,确保平整、无缝隙。

墙面和顶板安装:采用模块化施工,减少现场切割,避免污染。

2.设备安装

空气净化系统:安装三级过滤(初效+中效+高效过滤器),配置FFU风机过滤单元实现层流送风。

照明与配电:采用暗装净室灯盘,工作区照度≥300Lux,走道≥100Lux。

3.管道布置

通风管道采用镀锌钢板,确保密封性良好。

中央供料系统:真空负压输送原料,减少粉尘外溢。

4.室内装修

墙角做R50弧形处理,避免积尘。

安装密封门、窗及传递窗,确保气密性。

敲黑板啦✏️化学实验室设计的基本原则透析😻_1_实验室整体规划设计与装修_来自小红书网页版

三、后期验收与调试阶段

1.清洁验收

彻底清理施工区域,确保无灰尘和杂物。

2.系统调试

调试空调系统,确保温湿度(如22±2℃、湿度50±5%)和压差梯度达标。

检测换气次数、悬浮粒子浓度、风速均匀性等。

3.完工验收

进行洁净度测试(如ISO7级标准要求≥0.5μm粒子≤352,000个/m³)。

验证过滤器效率(如HEPA过滤器≥99.97%)。

四、日常运维与管理

1.清洁与消毒

定期清洁地面、墙面及设备,使用无尘擦拭布和专用消毒剂。

每季度更换高效过滤器,每月检测悬浮粒子浓度。

2.人员管理

人员进入需经过更衣、洗手、风淋等净化程序。

洁净服每周更换至少两次,并定期检查气密性。

3.智能监控

安装传感器网络,实时监测温湿度、压差、悬浮粒子浓度等,异常情况自动报警。

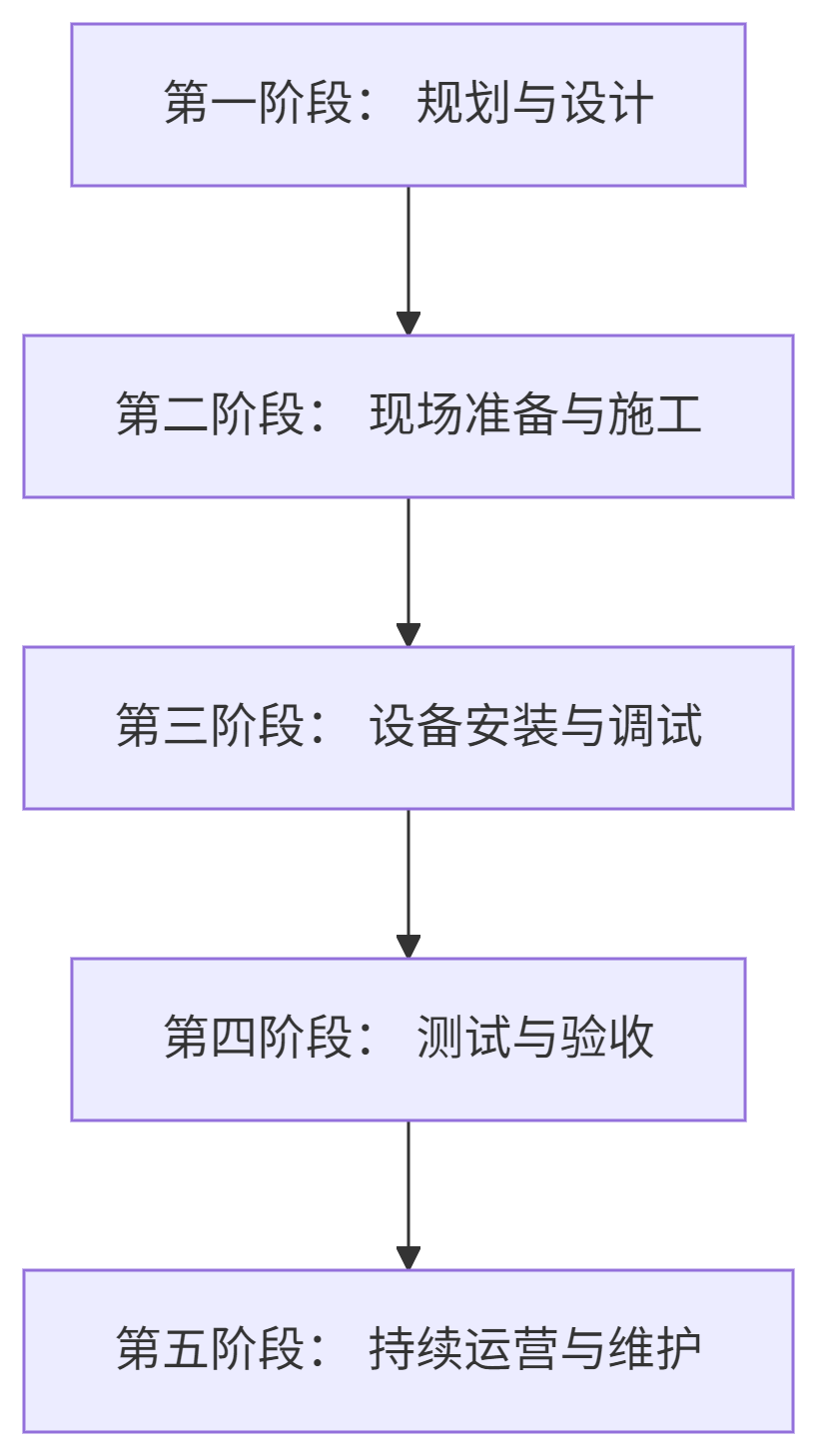

建设实施步骤(流程图)

五、注意事项

1.施工质量控制:每一步需符合行业标准(如GB50073-2013)。

2.节能设计:采用智能变频驱动、高效过滤器等技术,降低能耗。

3.模块化设计:便于未来产线调整和洁净度升级。

通过以上方案,无尘车间可满足不同行业(如电子、医药、食品)的高标准要求。如果您有具体需求(如洁净度等级、行业应用等),可以向我们提出,我们将进一步细化方案,为您提供更具体的建议!
